巨匠超温雅的13号线一期最新发达来啦!成皆轨谈交通13号线一期工程已于近日全线终了35kV“环网电通”九游会欧洲杯,这也象征着领悟恰当插足调试阶段,为后续通畅初期运营奠定坚实基础。
13号线一期工程
“电力大动脉”运转跨越
13号线一期工程是一条横跨中心城区东西的全自动运行领悟,西起瓦窑滩站,东至龙安站,全长约29公里,路过万家湾、三圣乡、大面等东谈主口密集居住区,同期串联青羊宫、杜甫草堂、华西病院等旅游景点和遑急医疗机构。领悟通畅明,将灵验缓解成皆东西向交通压力,进步沿线住户出犯科果。

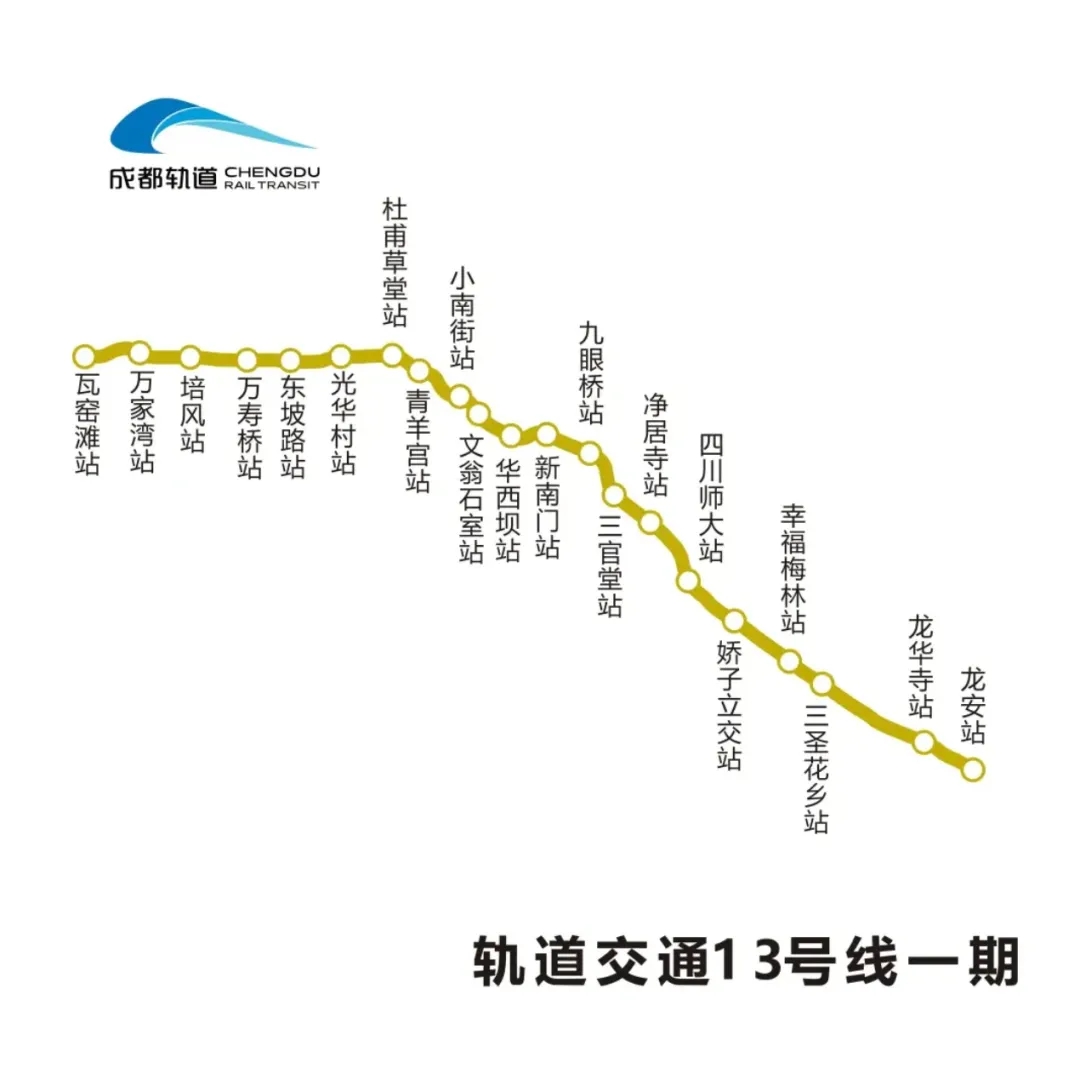

工程线路图,仅供参考
跟着环网电缆和各变电所告成带电,13号线一期全线21座车站和1座车辆段集体“回电”。

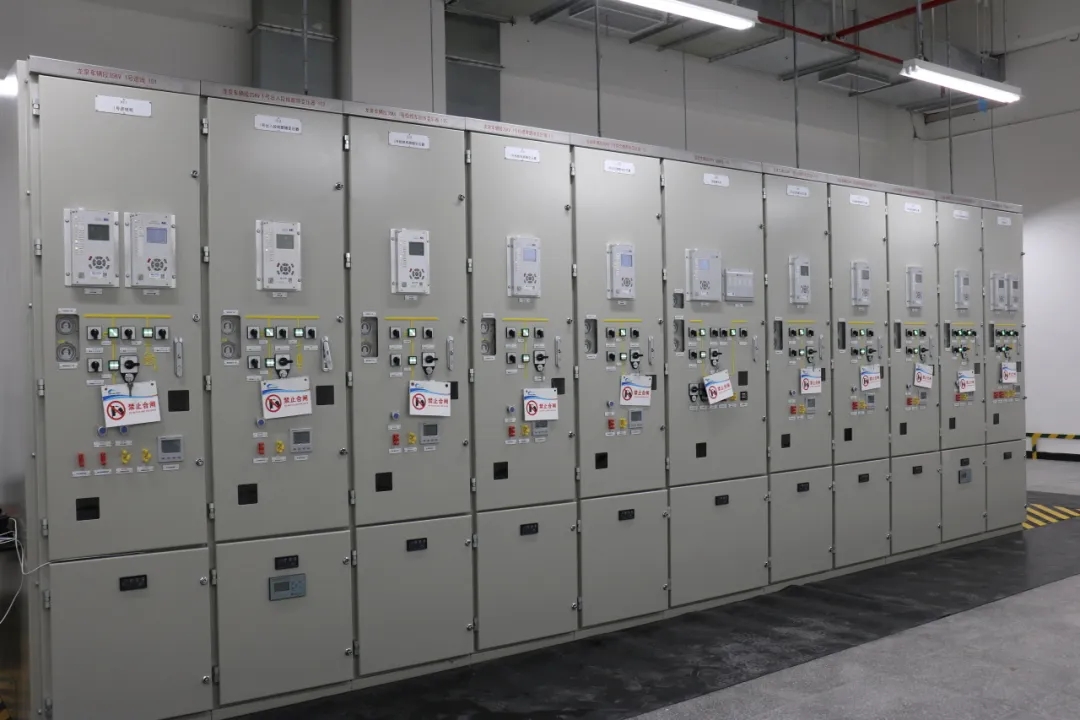

车站变电所35kV开关柜
“环网电通”是轨谈交通建树的遑急节点,这一节点的完成,意味着车站内的透风空调、给排水、消防、电扶梯、能源照明、通讯、信号和概括监控等系统开采将接入恰当解析电源。异日乘客乘坐地铁时感受到的每一缕冷风、每一抹光亮,皆将由这条“电力大动脉”提供能源。

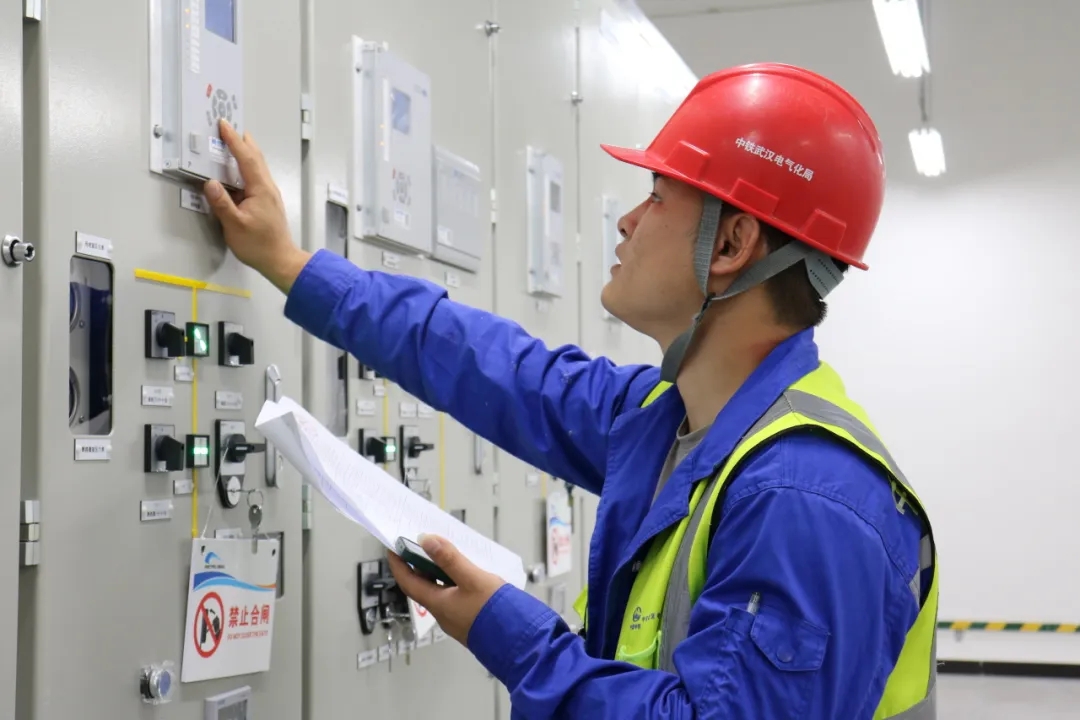

送电前开采证据检讨
成皆轨谈建树公司13号线一期工程供电系统业主代表陈谈田先容:“这次‘环网电通’方向的终了,将为后续车站开展种种系统调试提供电力保险。”
致密化施工
一次性通过耐压磨练
“环网电通”包括电缆敷设、耐压磨练、开采安设及系统调试等多个依次。其中,耐压磨练是考据轨谈交通供电系统绝缘性能的要津测试,径直关连到能否告成终了“环网电通”。13号线一期工程一次性通过耐压磨练,离不开前期致密的电缆施工。

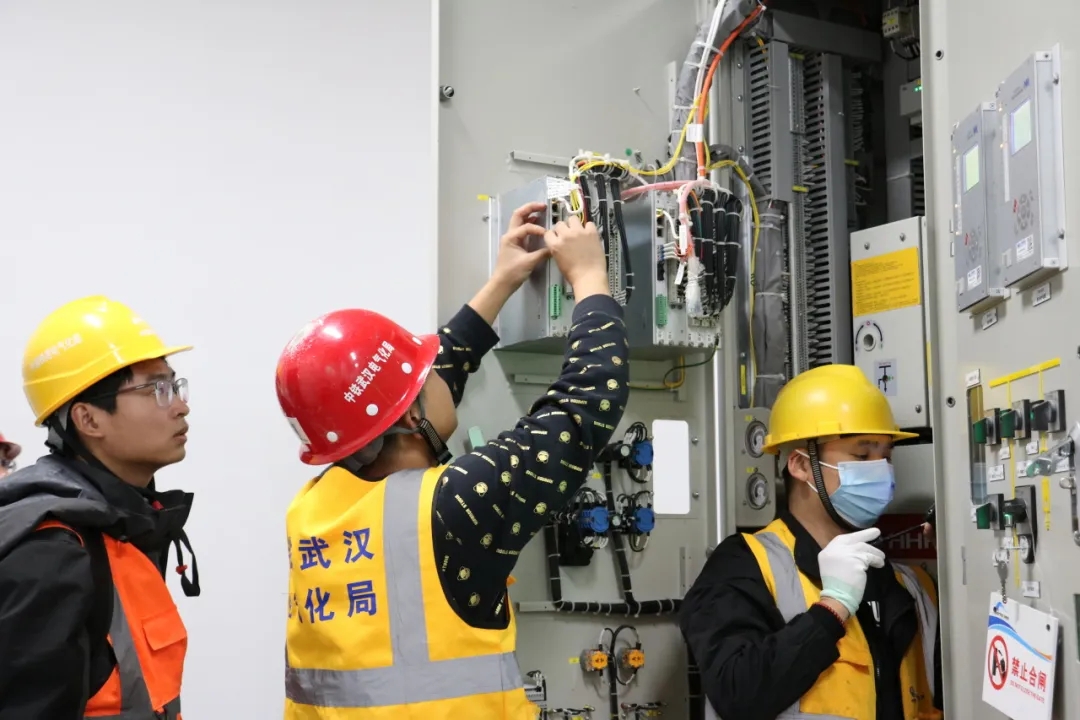

受电侧变电所查对电压值
13号线一期工程全线区间和变电所累计敷设种种电缆筹划570.2公里,共制作安设了电缆头555个,其中每一节电缆的贯穿、每一个电缆头的剥切打磨,皆需要端正在毫米级别,确保供电安全。

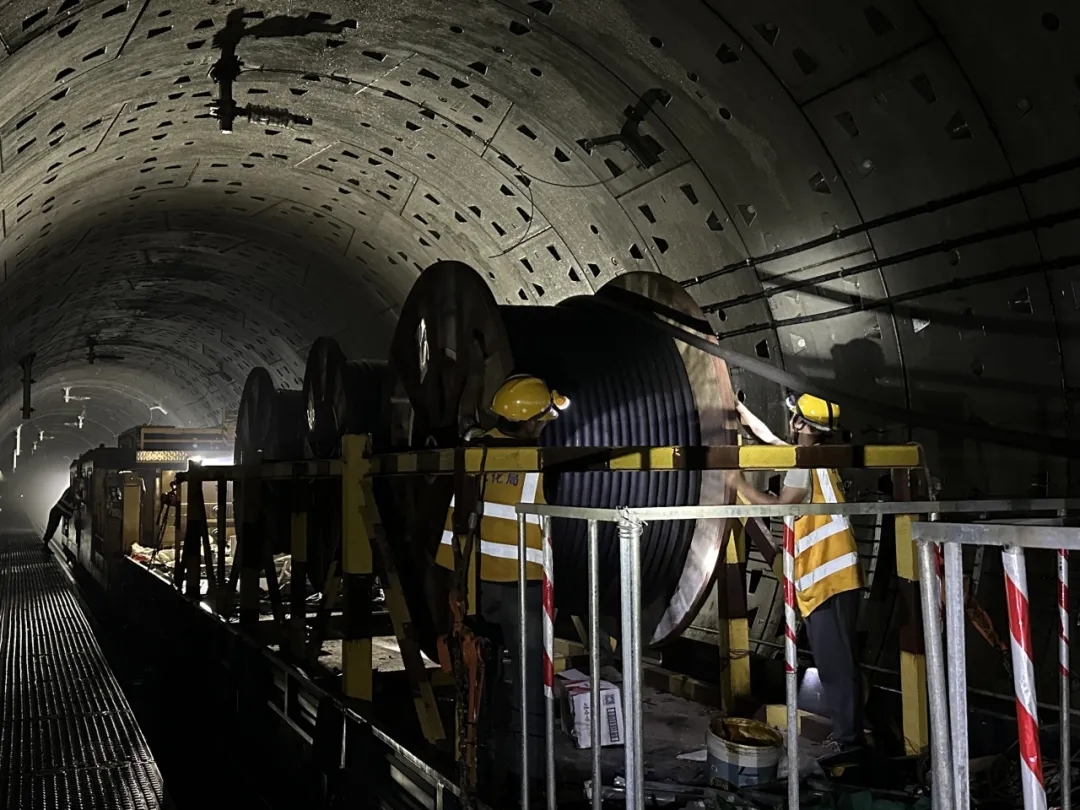

环网电缆敷设
“这就像为精密的东谈主造血管作念体检,任何裂隙或气泡皆会导致失败,而咱们的各项观念一谈一次性达标!”陈谈田先容。
环网接地扁钢制作安设
端正现在,成皆轨谈交通13号线一期工程已终了全线车站封顶、洞通和轨通九游会欧洲杯,机电安设程度达80%。这次“环网电通”完成后领悟将重心进行单机单系统和接口调试及概括联调等责任。
